哎,伙计们,咱们今天不开大会,就坐在这钢模板边上,泡上杯浓茶,唠唠桥上那个最关键的家伙事儿——盖梁的施工。你别看它灰扑扑的像个大帽子扣在墩柱上,那可是整座桥的“肩膀头子”,全桥的份量最后都落在它身上。这活儿要干岔劈了,后头啥梁啊板啊都白搭。所以啊,每次开工前,那个盖梁技术交底会,可不是让你去签个到、玩会儿手机就完事的,那是真刀真枪传手艺、定规矩的战场-1。咱今天聊的,就是这交底里那些图纸上不画、规范上不细说,但能要了你工程“小命”的实在话。
首先你得明白,这技术交底交的是个啥?它不是把一摞图纸和规范甩给班组长就拉倒。我跟你讲个真事,去年有个项目,交底时光强调模板要装垂直、钢筋要绑结实,结果呢?地基是回填土,软得跟豆腐似的,没人特意交代怎么处理。支架一搭上去,还没浇筑就开始往下沉,最后盖梁差点成了“歪脖子”,费老鼻子劲才补救回来。所以啊,一次踏实的盖梁技术交底,头一条就得从“脚下”说起——地基处理。是得压路机碾还是换填碎石?混凝土硬化层要打多厚?排水沟怎么留?这就像盖房子打地基,底下不牢,上头你玩出花来也得塌-4。交底时,必须把“地基承载力必须达到XXX千帕”这个死数字,变成具体该怎么做、用什么机械、做到什么模样的活指令,让每个干活的兄弟都门儿清-1。

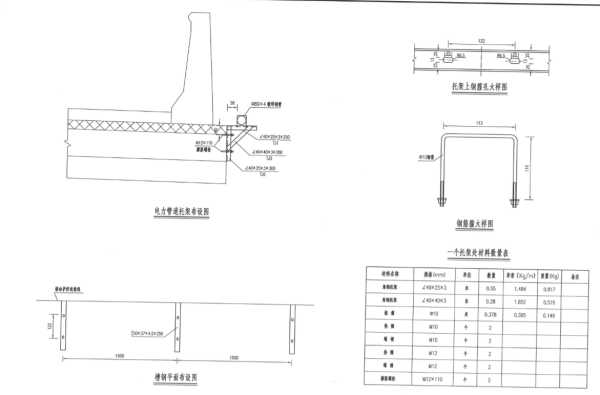

说完脚,咱说“骨头架子”,也就是支架和模板。这可是技术活里的精细活。现在多用盘扣式支架,看着整齐,但里头学问大了。立杆间距是0.6米还是0.9米?步距是1.2米还是1.5米?这差一点儿,支架的劲儿就差一大截-1。交底的时候,不能光念数字,最好拿着BIM模型或者至少是草图,告诉大伙儿,在坡道上底托怎么调,顶托怎么调,为啥这儿要密一点那儿可以疏一点。咱老师傅有句话叫“支架不预压,等于瞎胡闹”,预压压多少?1.1倍荷载!压的时候沉降量超过5毫米就得警报,得想办法调-1。这些关键点,在交底时必须掰开了、揉碎了讲,让搭架子的兄弟知道自己拧的每一颗螺丝,扛的是多大分量。
模板更是盖梁的“脸面”。交底时,光说“要平整、要稳固”那是外行话。得规定死了:模板标高误差不超过正负2个毫米,线型误差得控在1.5个毫米以内-1。怎么实现?靠啥实现?就得靠交底把方法传下去:用全站仪校核,用液压千斤顶像绣花一样一点点调-1。钢筋保护层厚度怎么保证?就得用上预制的U型定位筋,像给钢筋穿“马甲”一样,每隔30公分卡一道,把波纹管和主筋的位置卡得死死的-1。这些具体到厘米、毫米的操作法,才是技术交底的精华。

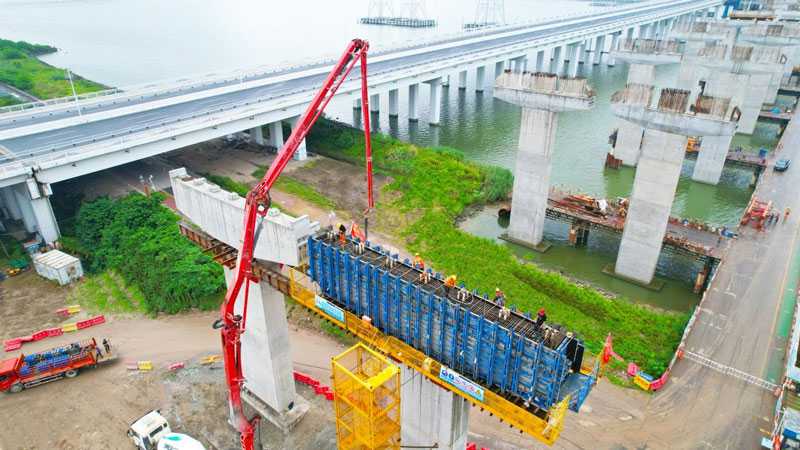

再说说浇筑混凝土,这更像是一场不能NG的现场直播。交底时,你得把“从跨中向两边,分层分段浇筑”这个原则,变成实实在在的现场指挥方案:分几个作业段?每个段配几台振捣棒?是“梅花式”插捣还是“行列式”?钢筋最密实、最难下棒的“死角”在哪儿?派谁去负责?光靠眼睛看不行,有经验的老师傅会教一手——“敲击听音”,通过敲模板听声音来判断里头是否浇实了-1。这些实打实的经验窍门,必须在交底时传递给每一个振捣手。
现在很多盖梁是预应力的,这又是个技术雷区。交底时,“六不张拉”的规矩必须吼得震天响:没合格证不张拉、强度不到不张拉、准备不充分不张拉……一条都不能含糊-4。张拉时两端严禁站人,这得像铁律一样刻在每个人脑子里。压浆要用智能压浆设备,保证饱满密实,这些工序要求,一次交底,就要成为所有人的肌肉记忆-7。
你看,唠了这么多,你会发现,一次真正到位的盖梁技术交底,它绝不仅仅是技术员的独角戏。它是把设计意图、规范要求、成功经验,还有惨痛教训,转化成每一个焊工、钢筋工、木工、混凝土工都能听懂、能执行的操作指南-2-5。它解决的痛点,就是消灭“我以为他知道”的幻想,堵住“差不多就行”的漏洞。从地基的硬度,到支架的刚度,从模板的精度,到混凝土的振捣,每一个环节都交底清楚了,落实到位了,最后浇出来的,才不只是冷冰冰的混凝土,而是一件能扛百年风雨的结实作品。这,就是技术交底的力量,它让我们的工程,从纸上蓝图,稳稳地走向大地山河。
